Home ActualidadCubaMantenimiento de la CTE Guiteras se retrasa por falla detectada en prueba hidráulica

Mantenimiento de la CTE Guiteras se retrasa por falla detectada en prueba hidráulica

by Equipo de Redacción
22 views

Mantenimiento de la CTE Guiteras se retrasa por falla detectada en prueba hidráulica



Mantenimiento de la CTE Guiteras se retrasa por falla detectada en prueba hidráulica

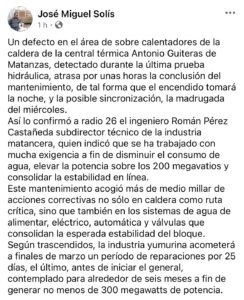

Captura: Facebook José Miguel Solís

Un defecto detectado en el área de sobrecalentadores de la caldera de la central termoeléctrica Antonio Guiteras, en Matanzas, provocó un retraso de varias horas en la conclusión del mantenimiento técnico previsto, informó José Miguel Solis en su perfil de Facebook

Captura: Facebook José Miguel Solís



De acuerdo con declaraciones del ingeniero Román Pérez Castañeda, subdirector técnico del complejo energético, la avería fue identificada durante la última prueba hidráulica, lo que obligó a extender las labores antes de proceder al encendido de la planta. Según explicó, el arranque podría tener lugar en el transcurso de la noche del martes, mientras que la sincronización al Sistema Electroenergético Nacional (SEN) se prevé para la madrugada del miércoles.

El directivo destacó que el equipo técnico ha trabajado con “gran exigencia” para optimizar el rendimiento de la planta, reducir el consumo de agua y alcanzar una potencia superior a los 200 megavatios, factores claves para estabilizar la generación eléctrica en la región occidental del país.

Durante esta etapa de mantenimiento se ejecutaron más de 500 acciones correctivas, no solo en la caldera —considerada la ruta crítica del proceso—, sino también en los sistemas de agua de alimentación, circuitos eléctricos, componentes automáticos y válvulas. Estas acciones buscan consolidar la estabilidad operativa del bloque y evitar futuras interrupciones.

Fuentes cercanas confirmaron además que la industria yumurina planea realizar un nuevo ciclo de reparaciones a finales de marzo, con una duración estimada de 25 días. Este será el último mantenimiento parcial antes de la reparación general, prevista por aproximadamente seis meses, con el propósito de alcanzar una capacidad de generación superior a los 300 megavatios.

You may also like

0 0 votes
Article Rating
Subscribe
Notify of
guest
0 Comments
Oldest
Newest Most Voted
Inline Feedbacks
View all comments
0
Would love your thoughts, please comment.x
()
x
